7 скрытых статей затрат при замене деревянных опор на ЖБИ

Замена «деревяшек» на железобетон (ЖБИ) почти всегда повышает надежность сети и снижает аварийность на горизонте лет. Но в сметах регулярно недооценивают ряд «невидимых» расходов — именно они раздувают бюджет и сроки. Ниже — короткий, но практичный разбор семи таких статей с опорой на нормы и открытые данные, плюс визуализация структуры затрат.

Логистика и транспортировка

ЖБИ-стойка 9,5 м (СВ-95) весит порядка 0,75–0,90 т (по заводским картам и ГОСТ 23613-79), тогда как типовая деревянная 9,5 м — ≈0,28 т. Это сразу означает больше рейсов, более «тяжёлый» погрузо-разгрузочный цикл и более дорогую «плечевую» логистику. Для 20-тонника по ограничению массы теоретически поместится ≈25 ЖБИ против 60–70 деревянных стоек (по массе; фактическую норму ограничат габариты и укладка).
Практика. На распределённых объектах (6–10 кВ) именно логистика нередко даёт двузначные «сюрпризы» к смете — особенно при длинном плечe поставки и отсутствии складской площадки у трассы.

Подготовка трассы и основания

Под ЖБИ чаще требуется большее заглубление и более «жёсткая» подготовка котлована (бурение, подсыпка, дренаж), чем под лёгкую древесину. Типовые глубины заглубления для стоек 8,5–11 м — 1,35–2,0+ м в зависимости от грунта; требуются допуск и контроль геометрии. Это время механизации и люди.

Спецтехника и трудозатраты бригад

ЖБИ-опоры ставят автокраном/БКМ, соблюдая типовые технологические карты (ТТК) — ручной монтаж исключение. В смете у подрядчика это часто проходит отдельными строками: подача крана, смена, перебазировка, ожидание «окна».

Отключения и недоотпуск электроэнергии

Любая замена «под провода» — это плановые окна и риск дополнительной продолжительности перерыва. В отчёте «Россетей» за 2023 г. средняя продолжительность перерыва на точку (SAIDI) — 2,8 часа, средняя частота (SAIFI) — 1,4. Методика расчёта недоотпуска и фиксирования последствий предписана и учитывается в расследованиях ТН. Если у вас платёжка за недоотпуск/штрафы, эти часы превращаются в прямые деньги.

Утилизация старых деревянных опор

Большинство деревянных опор на сети пропитаны креозотом. Такие изделия и их отходы в России квалифицируются как отходы III класса опасности, что означает обязательную передачу лицензированному оператору, транспорт как опасного груза, акты, отчётность. Самовольное сжигание/свалка — штрафы и риск уголовки.

Арматура, переоснащение и «несовместимость»

При переходе на ЖБИ меняется узловая обвязка: тип траверс (ТН/ТМ), хомуты и кронштейны под сечение стойки, инсоляционные/штыревые решения, нюансы для СИП. Номенклатура зависит от материала опоры, пролетов, углов поворота, сечения провода, и именно здесь часто «вылезают» незаложенные закупки и простой.

Документация и контроль качества

ЖБИ подпадают под ГОСТ 23613-79 и типовые серии 3.407.1-143 — приёмка, допуски по геометрии/защитному слою бетона, маркировка. Отбраковка партии, пересорт и возврат — это повторная логистика и перенос «окна». Плюс исполнительная геодезия, акты скрытых работ, актуализация ППР/ПОС.

Мини-пример

В типовом проекте на 10 км ВЛ-10 кВ (≈200 стоек) дополнительная «надстройка» к прямой закупке ЖБИ может выглядеть так (иллюстративно):

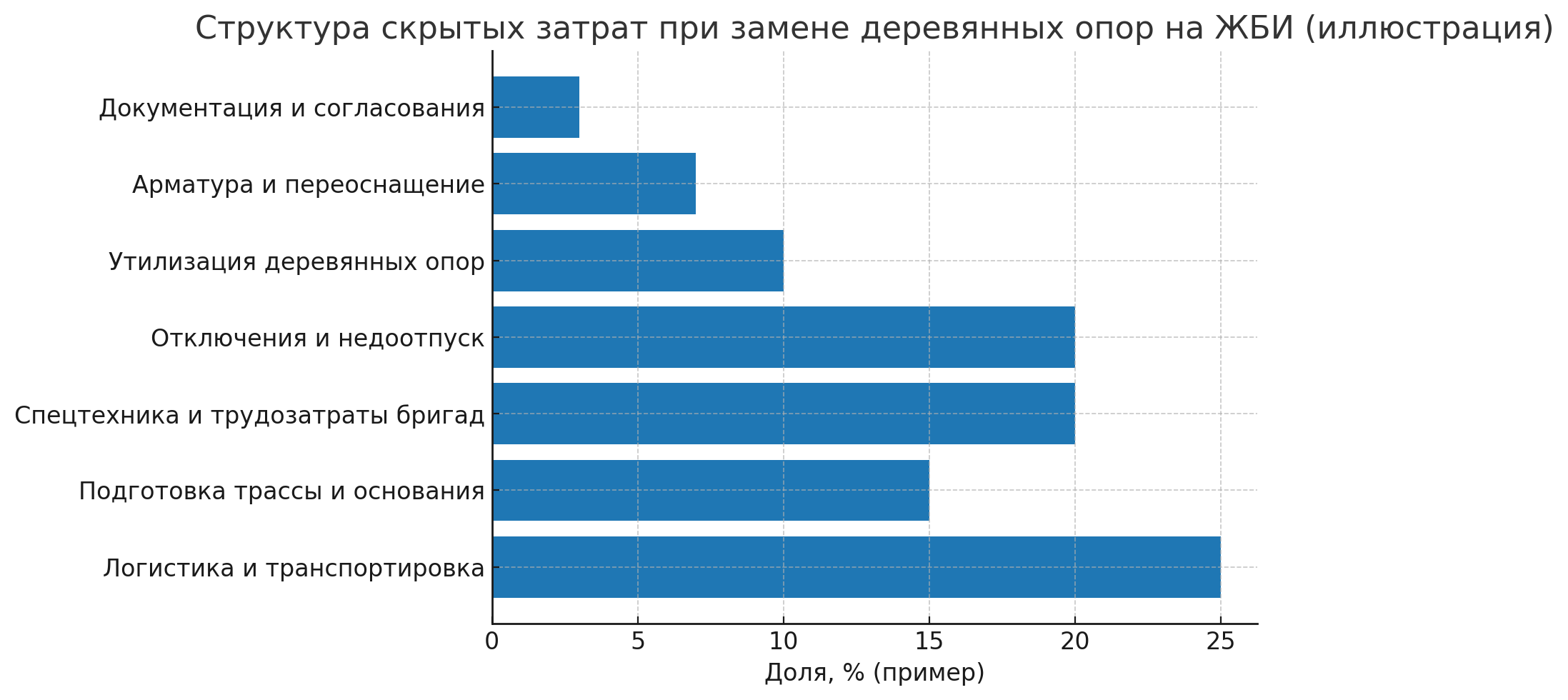

  • Логистика — ~25 %
  • Спецтехника/бригады — ~20 %
  • Отключения/недоотпуск — ~20 %
  • Подготовка трассы и основания — ~15 %
  • Утилизация «дерева» — ~10 %
  • Арматура и переоснащение — ~7 %
  • Документы/согласования — ~3 %
Это не прайс, а наглядная схема для проверки сметы, построенная на проектном опыте (сверяйте с местными тарифами, плечом доставки и грунтами). График доступен по ссылке выше.
оризонтальные столбики: логистика ~25%, спецтехника ~20%, отключения ~20%, основание ~15%, утилизация ~10%, арматура ~7%, документы ~3%

Как сэкономить и не попасть в ловушки

  1. Сводный логистический план: объединяйте поставки по узлам, бронируйте 13,6-м тент/штору под «длинномер», заранее согласуйте разгрузку и хранение у трассы.
  2. Инженерная подготовка: геология «в слабых местах», тест-шурфы — дешевле, чем переделка котлованов.
  3. Единая ведомость арматуры для каждой группы опор (промежуточные/анкера/угловые) — чтобы не бегать за «переходниками» в процессе.
  4. Окна под замену совмещайте с плановыми работами — снижаете недоотпуск и простои.
  5. Лицензированный подрядчик по отходам с фиксированной ставкой на т и понятной логистикой (протоколы, ФККО) — заранее.
  6. Приёмка ЖБИ на заводе (выборочно) по ГОСТ/серии — быстрее поймать «кривизну» и дефекты до отгрузки.

Нормативы и данные, на которые опирались

  • Массы и требования к ЖБИ-стойкам: ГОСТ 23613-79; карманы производителей (пример по СВ-95).
  • Типовые массы деревянных опор 9,5–11 м: карточки поставщиков.
  • Глубины установки/бурения по группам грунтов, типовые серии: практические руководства и альбомы решений.
  • SAIDI/SAIFI 2023 для сетевого комплекса: публичный отчёт ПАО «Россети».
  • Недоотпуск и методология фиксирования последствий ТН: стандарт «Россетей».
  • Классификация отходов с креозотом: ФККО/проф. публикации — III класс опасности.
  • Узловые решения и зависимость арматуры от материала опор и пролетов.
Чек-лист для вашей сметы (коротко):
логистика (рейсы, хранение) → бурение/котлованы → кран/БКМ (смены, перебазировка) → окна и недоотпуск → утилизация дерева (III класс) → арматура под ЖБИ → приёмка ЖБИ по ГОСТ → исполнительная и геодезия.
